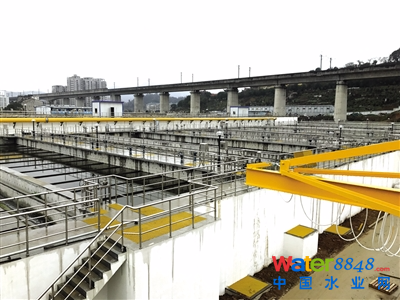

溫州西片污水處理廠二期工程工地。 張琳 攝
編者按
2017年8月開始,浙江迎來一場對踐行綠色發展理念的環保“大考”——中央環保督察組進駐浙江,重點督察浙江省委、省政府貫徹落實國家環境保護決策部署、解決突出環境問題、落實環境保護主體責任情況。
其間,溫州用迅疾有力的行動作答。各地各部門圍繞督察發現的問題、掛牌督辦的問題、群眾反映強烈的問題,堅決立行立改、強力邊督邊改、注重建章立制。人民群眾的滿意度,是環保整改行動最重要的衡量標準。
督察雖已結束,環保“大考”還將一直持續。督察中發現的這些問題是否都已整改到位?人民群眾的滿意度如何?今日起,溫州日?qǐng)?bào)開設“環保督察整改在行動”專欄,關注相關整改行動。案件回顧、走現場、看進度、部門亮承諾……看綠色鋪就的雁山甌水如何亮出更加鮮明的“底色”。
溫州日?qǐng)?bào)記者 張琳 通訊員 章松來
在溫州西片污水處理廠一期提標和二期擴建工程工地,進廠污水經過曝氣、沉淀、排水等工藝之后成功“去污”,華麗提升為一級A類水質,在線監測系統實時監測下,順利通過排放口匯入甌江中。這起中央環保督察組督辦的案件,目前已取得階段性成效。
督察回頭看——
工程建設延期半年
溫州西片污水處理廠一、二期工程位于鹿城區雙嶼鎮。其中,一期工程于2011年1月建成投入使用,每日污水處理能力為10萬噸,處理后水質達一級B標準。
隨著城市發展迅速,污水排放量不斷增加,一期工程已處于超負荷運行狀態。2015年根據浙江省相關條例要求,所有污水處理廠均提標改造,要求污水處理后水質達一級A標準。
由此,溫州西片污水處理廠一期提標工程和二期擴建工程“應運而生”。該工程于2015年9月開工建設,原計劃于2017年6月30日完工投用。每日新增污水處理能力15萬噸,總規模達到25萬噸/日,出廠水質達到一級A排放標準。
現場看進度——
主體工程已完成投用
在溫州西片污水處理廠建設工地,記者看到該項目已建成投用,周邊配套設施、綠化正在掃尾階段。
流進廠區待處理的污水,經過一座座功能不同的處理池后變得潔凈,隨后排入污水排放口。污水排放口邊上,有一間監控室,這里的專業設備對經過處理之后的水質進行實時在線監測,從而保障排放水質安全達標。在中控室中,大屏幕上閃動著數十個監控畫面,實時掌握著全廠的“凈水”動態。
工程項目負責人鄭學彬介紹,該工程原計劃在去年6月30日完工,但由于該片區地質條件復雜和天氣原因?qū)е鹿こ萄诱`。去年8月,15萬噸/日處理量的二期擴建工程建設順利完成;去年12月,西片污水處理廠一期提標工程也建成投用。目前處理量為22.5萬噸/日,滿足片區污水排放量。
部門亮承諾——
6月底實現排放全達標
溫州市委市政府對污水處理廠建設滯后和能力不足等問題高度重視,立即布置要求,立行立改,倒排時間,確保工程如期完成。
市住建委主任周守權介紹,市住建委成立攻堅專班,蹲點現場進行協調督察,采取優化工藝方案、科學穿插施工,推進工程建設。各承建單位都實施清單任務上墻,掛圖作戰,實行三班倒、連續趕工。去年8月,西片污水處理廠完成了擴建工程,之后又于去年12月中旬完成了提標改造,服務面積約為56平方公里、服務人口約70萬,有效緩解了市區西片區污水處理壓力。
同時,我市也正全力加快城市污水處理廠提標改造工程建設,著力提高出廠水質標準,中心片污水處理廠遷建工程,目前主體也已基本完成。此外,七都污水處理廠、甌江口新區西片污水處理廠一期工程一級A提標改造工程均已建成通水,計劃到6月底全部實現達標排放。
